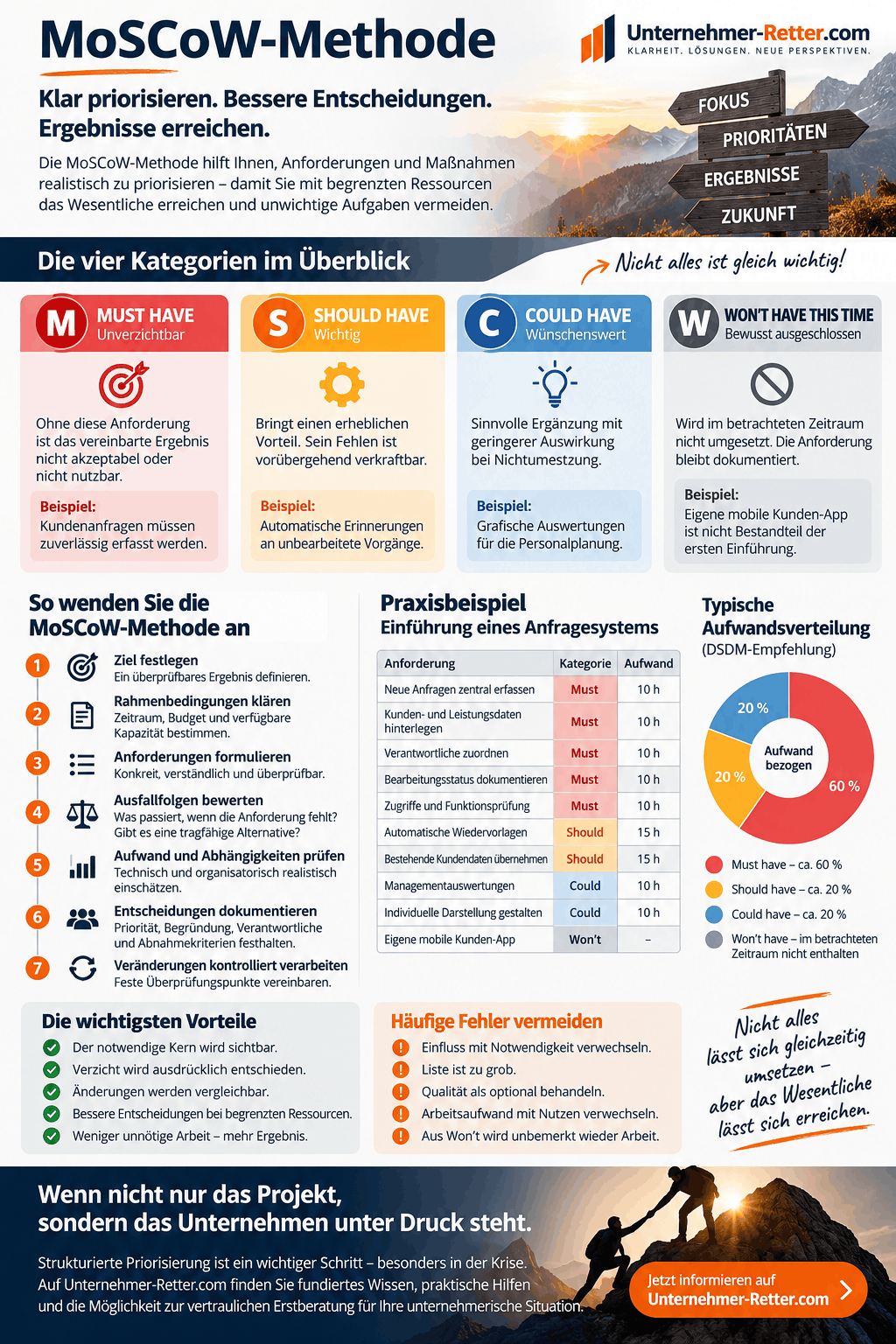

MoSCoW-Methode
MoSCoW-Methode: Definition, Beispiele und Vorlage zur Priorisierung
Der Vertrieb möchte zusätzliche Funktionen, die Geschäftsführung erwartet schnelle Ergebnisse und das Team arbeitet bereits an seiner Kapazitätsgrenze. Alles scheint wichtig – aber nicht alles lässt sich gleichzeitig umsetzen.
Die MoSCoW-Methode hilft, diesen Konflikt strukturiert zu lösen. Sie unterscheidet zwischen dem unverzichtbaren Kern eines Vorhabens, wichtigen Ergänzungen, verzichtbaren Verbesserungen und Anforderungen, die im betrachteten Zeitraum ausdrücklich nicht umgesetzt werden.
Entscheidend ist dabei nicht, möglichst viele Aufgaben als wichtig zu kennzeichnen. Entscheidend ist, gemeinsam festzulegen, welches Ergebnis unbedingt erreicht werden muss – und worauf dafür zunächst verzichtet werden kann.
Gerade bei begrenzten Budgets, knappen personellen Ressourcen oder einer Unternehmenskrise kann diese Unterscheidung eine wertvolle Entscheidungshilfe sein.
Was ist die MoSCoW-Methode?
Die MoSCoW-Methode ist ein Verfahren zur Priorisierung von Anforderungen, Funktionen und Aufgaben. Dabei werden die betrachteten Elemente vier Kategorien zugeordnet: Must have, Should have, Could have und Won’t have this time. Die Einordnung bezieht sich auf ein festgelegtes Ziel und einen konkreten Zeitraum.
Die Methode wird auch als MoSCoW-Priorisierung, MoSCoW-Analyse oder MoSCoW-Prinzip bezeichnet.
Ihr Ergebnis ist zunächst eine nachvollziehbare Einteilung des Leistungsumfangs. Ein vollständiger Projektplan mit Reihenfolge, Zuständigkeiten, Aufwand und Terminen entsteht daraus erst durch weitere Planung.
Die vier MoSCoW-Kategorien im Überblick
| Kategorie | Bedeutung | Entscheidende Frage |
|---|---|---|
| Must have | Unverzichtbare Anforderung für das vereinbarte Ergebnis | Ist das Ergebnis ohne diese Anforderung überhaupt akzeptabel oder nutzbar? |
| Should have | Wichtige Anforderung, deren Fehlen vorübergehend verkraftbar ist | Entsteht ohne sie ein erheblicher Nachteil, obwohl eine tragfähige Übergangslösung möglich bleibt? |
| Could have | Wünschenswerte Ergänzung mit geringerer Auswirkung bei Nichtumsetzung | Bringt sie zusätzlichen Nutzen, ohne für das aktuelle Ergebnis erforderlich zu sein? |
| Won’t have this time | Bewusst nicht Bestandteil des betrachteten Lieferumfangs | Haben wir vereinbart, diese Anforderung diesmal nicht umzusetzen? |
Merksatz: Must schützt den notwendigen Kern. Should verbessert das Ergebnis wesentlich. Could ergänzt es. Won’t begrenzt den aktuellen Umfang.
Wofür steht MoSCoW?
Die Großbuchstaben stehen für die englischen Begriffe Must, Should, Could und Won’t. Die beiden kleinen „o“ dienen lediglich dazu, das Kunstwort aussprechbar zu machen. Sie bezeichnen keine zusätzlichen Kategorien.
Besonders wichtig ist die Bedeutung des W: In der hier verwendeten DSDM-Systematik steht es für „Won’t have this time“, also „diesmal nicht enthalten“.
Die gelegentlich verwendete Übersetzung „Would have“ oder „Wunsch-Anforderung“ ist missverständlich. Sie verwischt die entscheidende Grenze zwischen einer optionalen Anforderung innerhalb des aktuellen Plans und einer bewusst ausgeschlossenen Anforderung.
Die vier Kategorien richtig anwenden
Must have: Ohne diese Anforderung funktioniert das vereinbarte Ergebnis nicht
Ein Must have ist keine besonders beliebte Idee und auch kein Wunsch einer besonders einflussreichen Person. Es bezeichnet eine Voraussetzung, ohne die das vereinbarte Ergebnis nicht akzeptabel wäre.
Beispiel: Ein Unternehmen führt ein System ein, mit dem eingehende Kundenanfragen zentral erfasst und verantwortlichen Mitarbeitern zugeordnet werden sollen. Können Anfragen darin nicht zuverlässig gespeichert werden, verfehlt das System seinen Zweck.
Wichtig ist die Trennung zwischen notwendigem Ergebnis und bevorzugter Umsetzung. Dass Anfragen zuverlässig erfasst werden müssen, bedeutet nicht automatisch, dass dafür sofort eine individuell programmierte App erforderlich ist.
Eine hilfreiche Kontrollfrage lautet:
Würden wir das Ergebnis in dieser Form ablehnen, wenn diese Anforderung fehlt?
Wer diese Frage verneint, sollte die Einstufung als Must kritisch überprüfen.
Should have: Wichtig, aber vorübergehend ersetzbar
Ein Should have bringt einen erheblichen Vorteil. Sein Fehlen verursacht beispielsweise zusätzliche Arbeit, Verzögerungen oder eine schlechtere Nutzererfahrung. Trotzdem bleibt das vereinbarte Ergebnis grundsätzlich brauchbar.
Beispiel: Das neue Anfragesystem soll Mitarbeiter automatisch an unbearbeitete Vorgänge erinnern. Diese Funktion spart Kontrollaufwand. Für einen begrenzten Übergangszeitraum könnte jedoch eine täglich geprüfte Aufgabenliste genügen.
Die automatische Erinnerung wäre unter diesen Voraussetzungen ein Should have.
Dabei darf eine Übergangslösung nicht nur theoretisch existieren. Sie muss mit den verfügbaren Mitarbeitern, Daten und Abläufen tatsächlich funktionieren. Eine „manuelle Lösung“, die täglich mehr Zeit beansprucht, als das Team aufbringen kann, ist keine belastbare Alternative.
Could have: Sinnvolle Ergänzung mit geringerer Auswirkung
Could haves können durchaus wirtschaftlichen Nutzen stiften. Sie sind nicht automatisch Spielerei. Gegenüber Musts und Shoulds haben sie im betrachteten Zeitraum jedoch die geringere Bedeutung.
Beispiel: Eine zusätzliche grafische Auswertung zeigt, an welchen Wochentagen besonders viele Anfragen eingehen. Diese Information könnte später die Personalplanung verbessern. Für die Einführung einer zuverlässig funktionierenden Anfragebearbeitung ist sie zunächst nicht erforderlich.
Für die Einordnung eignet sich ein konkreter Vergleich: Was fehlt dem Betrieb, wenn diese Auswertung vier Wochen später verfügbar ist? Und was fehlt ihm, wenn die automatische Wiedervorlage vier Wochen später kommt?
So wird die Abgrenzung zwischen Should und Could nachvollziehbarer.
Won’t have this time: Bewusst ausgeschlossen, nicht vergessen
Ein Won’t have wird im vereinbarten Zeitraum nicht umgesetzt. Die Anforderung bleibt dokumentiert, erhält aber kein Umsetzungsbudget für diesen Lieferumfang.
Beispiel: Eine eigene mobile Kunden-App wird nicht Bestandteil der ersten Einführung des Anfragesystems.
Das ist weder eine Aussage über ihren langfristigen Wert noch eine Zusage für den nächsten Entwicklungsschritt. Bei einer späteren Planung wird erneut entschieden.
Ein brauchbarer Eintrag lautet deshalb nicht nur „App später“, sondern beispielsweise:
Eigene Kunden-App: nicht Bestandteil der ersten Einführung. Erneute Bewertung nach drei Monaten produktiver Nutzung anhand tatsächlicher Kundenanfragen.
Der Unterschied ist wichtig: Ein Could have darf innerhalb des vereinbarten Rahmens noch umgesetzt werden. Ein Won’t have wird erst nach einer bewussten Änderung des Umfangs wieder aufgenommen.
Warum der Zeitraum zur Priorität gehört
Eine MoSCoW-Einstufung ohne Zeitbezug ist unvollständig.
„Diese Funktion ist ein Must“ lässt offen, ob sie für den ersten Test, die erste Veröffentlichung oder den langfristigen Betrieb unverzichtbar ist.
Eigenes Anwendungsbeispiel: Ein Unternehmen möchte einen zusätzlichen digitalen Vertriebskanal aufbauen. Für einen internen Probelauf reichen einige manuell angelegte Testkunden. Für den anschließenden Regelbetrieb mit vielen Bestandskunden kann eine verlässliche Datenübernahme dagegen unverzichtbar werden.
Die Datenübernahme kann deshalb im Probelauf außerhalb des Umfangs liegen und für die spätere Einführung zwingend erforderlich sein. Das ist kein Widerspruch, solange beide Betrachtungsebenen dokumentiert sind.
Notieren Sie eine Priorität daher möglichst vollständig:
Must have für die Einführung am 1. Dezember.
Nicht ausreichend wäre:
Must have – irgendwann.
Auch eine weit entfernte Muss-Anforderung kann bereits heute Vorarbeiten benötigen. Der Liefertermin allein sagt deshalb noch nicht, wann die Bearbeitung beginnen muss.
MoSCoW-Methode anwenden: In sieben Schritten zur belastbaren Priorisierung
Die folgende Vorgehensweise ist eine praktische Anwendungshilfe. Sie ergänzt die Kategorien um die Informationen, die ein Unternehmen für die tatsächliche Umsetzung benötigt.
Schritt 1: Ein überprüfbares Ziel festlegen
Beginnen Sie nicht mit den Wünschen der Beteiligten, sondern mit dem benötigten Ergebnis.
„Wir wollen digitaler werden“ ist zu unbestimmt. Eine brauchbarere Formulierung wäre:
Innerhalb von sechs Wochen werden alle neuen Kundenanfragen zentral erfasst, einer verantwortlichen Person zugeordnet und mit einem nachvollziehbaren Bearbeitungsstatus geführt.
Damit lässt sich prüfen, welche Anforderungen zur Zielerreichung beitragen.
Bei finanziellen Maßnahmen sollte das Ziel ebenfalls konkret sein. Eine belastbare Liquiditätsplanung kann beispielsweise sichtbar machen, bis wann bestimmte finanzielle Wirkungen benötigt werden.
Schritt 2: Rahmenbedingungen und Grenzen klären
Legen Sie fest, welcher Zeitraum betrachtet wird, welches Budget zur Verfügung steht und wie viel Arbeitskapazität tatsächlich verfügbar ist.
Berücksichtigen Sie das Tagesgeschäft. Fünf Mitarbeiter mit jeweils 40 Wochenstunden ergeben nicht automatisch 200 Stunden Projektkapazität.
Ebenso wichtig: Wer darf den Umfang verändern? Welche Termine sind verhandelbar? Welche Qualitäts-, Sicherheits- oder rechtlichen Anforderungen dürfen durch eine Kürzung des Umfangs nicht verletzt werden?
Ohne diese Grenzen wird aus Priorisierung schnell eine unverbindliche Wunschsortierung.
Schritt 3: Anforderungen verständlich und überprüfbar formulieren
Zu große oder unklare Anforderungen erschweren jede Einordnung.
„Professionelles Kundenmanagement“ kann Datenpflege, Aufgabensteuerung, automatische Nachrichten, Berichte und Schnittstellen umfassen. Diese Bestandteile müssen nicht dieselbe Priorität haben.
Formulieren Sie deshalb konkrete Ergebnisse. Eine mögliche Struktur lautet:
Als Vertriebsmitarbeiter möchte ich offene Anfragen mit Verantwortlichem und Bearbeitungsstatus sehen, damit keine Anfrage unbearbeitet bleibt.
Ergänzen Sie ein Abnahmekriterium:
Jede neu angelegte Anfrage besitzt einen Verantwortlichen und einen auswählbaren Bearbeitungsstatus.
Die Verbindung aus Nutzer, benötigter Fähigkeit, Nutzen und überprüfbaren Kriterien wird auch bei User Stories verwendet.
Schritt 4: Ausfallfolgen und Alternativen bewerten
Diskutieren Sie nicht nur, warum eine Anforderung hilfreich wäre. Beschreiben Sie, was konkret passiert, wenn sie fehlt.
Ein geeignetes Entscheidungsprotokoll kann drei kurze Angaben enthalten:
Ausfallfolge: Welche Arbeit, welcher Nutzen oder welches erforderliche Ergebnis entfällt?
Übergangslösung: Wie könnte der Betrieb vorübergehend damit umgehen?
Belastung: Wie viel zusätzliche Zeit, Geld oder Risiko verursacht diese Alternative?
„Wäre schön“ und „brauchen wir unbedingt“ sind keine ausreichenden Begründungen.
Schritt 5: Aufwand, Abhängigkeiten und Engpässe prüfen
Die Einstufung muss technisch und organisatorisch zusammenpassen.
Eigenes Beispiel: Ein als unverzichtbar eingestufter Angebotsprozess benötigt aktuelle Leistungsdaten. Ohne diese Daten lässt sich kein verwendbares Angebot erstellen. Dann muss entweder die Datenbereitstellung abgesichert oder eine andere tragfähige Umsetzung gewählt werden.
Prüfen Sie außerdem, ob ein einzelner Spezialist mehrere unverzichtbare Aufgaben gleichzeitig bearbeiten müsste. Eine rechnerisch passende Gesamtstundenzahl kann einen solchen personellen Engpass verdecken.
Die entscheidende Frage lautet nicht nur: „Haben wir genug Stunden?“, sondern auch: „Haben wir die richtigen Fähigkeiten zum benötigten Zeitpunkt?“
Schritt 6: Entscheidungen, Verantwortliche und Abnahme dokumentieren
Halten Sie zu jeder Anforderung mindestens Priorität, Begründung, Aufwand, Verantwortlichkeit und Abnahmekriterium fest.
Dokumentieren Sie auch strittige Entscheidungen. Wenn eine Fachabteilung einen Wunsch als Must bezeichnet und die Projektleitung ihn als Should einordnet, sollte die endgültige Entscheidung mit ihrer Begründung erkennbar sein.
Ein gemeinsames Verständnis entsteht nicht dadurch, dass jeder seine eigene Liste führt.
Schritt 7: Veränderungen kontrolliert verarbeiten
Vereinbaren Sie feste Überprüfungspunkte und zusätzliche Auslöser für eine Neubewertung, etwa einen veränderten Kundentermin, einen Personalausfall oder neue Erkenntnisse über den Aufwand.
Wird ein neuer Punkt aufgenommen, muss klar sein, was dies für den bestehenden Plan bedeutet.
Eine hilfreiche Gesprächsformulierung lautet:
Diese Anforderung können wir zusätzlich berücksichtigen. Welche andere Leistung entfällt dafür, oder welche Rahmenbedingung ändern wir?
Transparente Gespräche über Arbeitslast, Erwartungen und notwendige Abwägungen sind auch eine zentrale Empfehlung der Association for Project Management für die Steuerung mehrerer Vorhaben.
Die 60-Prozent-Regel: Was tatsächlich gemeint ist
Im DSDM-Kontext lautet die typische Empfehlung, höchstens etwa 60 Prozent des geplanten Umsetzungsaufwands auf Must haves zu konzentrieren. Für Could haves wird typischerweise ein Anteil von ungefähr 20 Prozent als sinnvoller Spielraum genannt.
Das bedeutet ausdrücklich nicht, dass jedes Vorhaben zwingend nach einer starren 60–20–20-Verteilung geplant werden muss.
Entscheidend sind vier Punkte:
- Die Anteile beziehen sich auf Aufwand, nicht auf die Anzahl der Anforderungen.
- Alle betrachteten Anforderungen müssen zum gleichen Planungshorizont gehören.
- Won’t haves werden für diesen Zeitraum nicht mitgerechnet.
- Die Verteilung ist eine Planungsempfehlung, keine Erfolgsgarantie.
Der erforderliche Spielraum hängt unter anderem von Unsicherheit, Erfahrung und Abhängigkeiten ab.
Warum das Zählen von Aufgaben täuschen kann
Eigenes Rechenbeispiel: Eine Liste enthält zehn Anforderungen. Zwei davon sind Must haves und benötigen zusammen 80 Stunden. Die übrigen acht benötigen zusammen 20 Stunden.
Nach Anzahl wären nur 20 Prozent der Anforderungen Musts.
Nach Aufwand beträgt ihr Anteil jedoch:
80 Stunden ÷ 100 Stunden × 100 = 80 Prozent.
Die Liste sieht auf den ersten Blick flexibel aus. Tatsächlich bindet ihr unverzichtbarer Kern den Großteil des geplanten Aufwands.
Was tun, wenn tatsächlich alles unverzichtbar ist?
Stufen Sie echte Muss-Anforderungen nicht künstlich herunter, nur damit eine Quote erfüllt wird.
Dann ist eine Entscheidung über das Vorhaben selbst erforderlich: Lässt sich eine einfachere, aber weiterhin geeignete Lösung wählen? Kann der Lieferumfang sinnvoll geteilt werden? Sind zusätzliche Ressourcen verfügbar? Ist der Termin veränderbar?
Bleibt keine dieser Möglichkeiten, muss die Durchführbarkeit kritisch bewertet werden.
Eine überlastete Planung wird nicht belastbarer, indem man ihre Bezeichnungen ändert.
Praxisbeispiel: MoSCoW bei der Einführung eines Anfragesystems
Das folgende Beispiel ist fiktiv. Die Stunden dienen der Veranschaulichung und sind keine Aufwandsempfehlung für ein reales Softwareprojekt.
Ein Handwerksunternehmen möchte ein vorhandenes System konfigurieren. Ziel ist eine zentrale, nachvollziehbare Bearbeitung neuer Kundenanfragen. Für die Einführung stehen insgesamt 100 Projektstunden zur Verfügung.
| Anforderung | Einstufung | Geschätzter Aufwand | Begründung |
|---|---|---|---|
| Neue Anfragen zentral erfassen | Must | 10 Stunden | Grundfunktion des vereinbarten Prozesses |
| Erforderliche Kunden- und Leistungsdaten hinterlegen | Must | 10 Stunden | Ohne diese Daten ist die Bearbeitung nicht möglich |
| Verantwortliche Personen zuordnen | Must | 10 Stunden | Zuständigkeiten müssen eindeutig sein |
| Bearbeitungsstatus und Verlauf dokumentieren | Must | 10 Stunden | Der vereinbarte Prozess muss nachvollziehbar sein |
| Erforderliche Zugriffe, Sicherung und Funktionsprüfung einrichten | Must | 10 Stunden | Voraussetzung für die freigegebene Nutzung |
| Automatische Wiedervorlagen konfigurieren | Should | 15 Stunden | Eine manuelle Kontrolle ist vorübergehend möglich |
| Bestehende Kundendaten komfortabel übernehmen | Should | 15 Stunden | Benötigte Datensätze können zunächst einzeln erfasst werden |
| Zusätzliche Managementauswertungen erstellen | Could | 10 Stunden | Nützlich, aber für den Start entbehrlich |
| Zusätzliche individuelle Darstellung gestalten | Could | 10 Stunden | Kein wesentlicher Einfluss auf den Kernprozess |
| Eigene mobile Kunden-App entwickeln | Won’t | Nicht eingeplant | Gehört nicht zum vereinbarten Einführungsumfang |
Die Verteilung beträgt 50 Stunden Must, 30 Stunden Should und 20 Stunden Could.
Wie der Spielraum genutzt werden kann
Während der Umsetzung zeigt sich, dass die Einrichtung der erforderlichen Zugriffe zehn Stunden mehr benötigt.
Das Unternehmen kann nun beispielsweise die zusätzliche individuelle Darstellung vollständig streichen. Der geplante Aufwand bleibt bei 100 Stunden:
60 Stunden Must + 30 Stunden Should + 10 Stunden Could.
Damit wird sichtbar, was die Priorisierung leistet: Sie bietet eine vorbereitete Entscheidung darüber, welche Ergänzung für den notwendigen Kern zurücktritt.
Das funktioniert allerdings nur, wenn die gestrichene Arbeit noch nicht vollständig erledigt wurde und keine neuen Abhängigkeiten entstehen. Bereits verbrauchte Arbeitszeit lässt sich nicht durch eine nachträgliche Umbenennung zurückgewinnen.
MoSCoW in der Unternehmenskrise: Maßnahmen ordnen, Pflichten nicht relativieren
Bei einer Unternehmenssanierung kann MoSCoW helfen, die Arbeit an Maßnahmen zu strukturieren.
Dabei ist eine zentrale Grenze zu beachten:
Die Priorisierung betrieblicher Maßnahmen ist keine frei verfügbare Rangordnung für Gläubigerzahlungen und keine Erlaubnis, gesetzliche Pflichten aufzuschieben.
Ein fiktives Beispiel für einen kurzfristigen Maßnahmenplan
Eine GmbH verfügt über unvollständige Finanzdaten, eine hohe Zahl offener Kundenforderungen und mehrere parallel geplante Verbesserungsprojekte.
Für einen kurzfristigen Arbeitsplan könnte folgende Einordnung als Diskussionsgrundlage dienen:
| Maßnahme | Mögliche Einordnung | Entscheidende Voraussetzung |
|---|---|---|
| Verfügbare Zahlungsmittel und fällige Verpflichtungen belastbar feststellen | Must | Ohne verlässliche Daten fehlt die Grundlage für weitere Entscheidungen |
| Bei entsprechenden Anzeichen Insolvenzreife und Handlungspflichten fachkundig prüfen lassen | Must | Rechtlicher Handlungsbedarf darf nicht hinter Organisationsprojekten zurückstehen |
| Fehlende Abrechnungsunterlagen für bereits erbrachte Leistungen vervollständigen | Must oder Should | Abhängig von Zahlungswirkung, Zeitbedarf und Bedeutung für den konkreten Plan |
| Einen verbesserten regelmäßigen Forderungsbericht einführen | Should | Die notwendige Kontrolle funktioniert vorübergehend auch anders |
| Ein zusätzliches grafisches Finanz-Dashboard gestalten | Could | Die erforderlichen Zahlen liegen bereits zuverlässig vor |
| Eine rein gestalterische Büroerneuerung beginnen | Won’t | Keine erforderliche Sicherheitsmaßnahme und kein relevanter Beitrag zum aktuellen Ziel |
Diese Einordnung ist keine allgemeingültige Sanierungsreihenfolge. Fehlen andere Voraussetzungen oder ändern sich Zahlungstermine, kann die Bewertung anders ausfallen.
Rechtliche Grenzen haben Vorrang
Bei Zahlungsunfähigkeit oder Überschuldung können für die verantwortlichen Organe einer GmbH Insolvenzantragspflichten nach § 15a InsO bestehen. § 15b InsO enthält zudem besondere Regeln für Zahlungen nach Eintritt der Insolvenzreife.
Eine interne Einstufung als Must, Should oder Won’t verändert diese Vorschriften nicht. Auch vertragliche Fälligkeiten werden dadurch nicht verschoben.
Bestehen Anzeichen für die Zahlungsunfähigkeit einer GmbH, sollte deshalb nicht erst das Ergebnis eines Priorisierungsworkshops abgewartet werden.
Ebenso ersetzt eine MoSCoW-Liste weder die Prüfung der Insolvenzgründe noch eine erforderliche Fortführungsprognose. Sie ist ein Organisationswerkzeug innerhalb eines fachlich fundierten Vorgehens.
MoSCoW-Vorlage für die praktische Anwendung
Eine verwendbare Vorlage sollte nicht nur vier leere Spalten enthalten. Sie sollte die Entscheidungen überprüfbar machen.
Den Rahmen oberhalb der Liste festhalten
Vorhaben:
Angestrebtes Ergebnis:
Betrachteter Zeitraum beziehungsweise Liefertermin:
Verfügbare Kapazität und Budget:
Entscheidungsverantwortlicher:
Nicht verhandelbare Rahmenbedingungen:
Datum der nächsten Überprüfung:
Vorlage für einzelne Anforderungen
| Feld | Einzutragende Information |
|---|---|
| ID | Eindeutige Kennung, beispielsweise A-01 |
| Anforderung | Konkret benötigtes Ergebnis |
| MoSCoW-Priorität | Must, Should, Could oder Won’t |
| Gültiger Zeitraum | Für welchen Lieferumfang gilt die Einstufung? |
| Begründung | Welche Auswirkung hätte die Nichtumsetzung? |
| Übergangslösung | Gibt es eine tatsächlich nutzbare Alternative? |
| Aufwand | Einheitlich geschätzt, beispielsweise in Stunden |
| Abhängigkeiten | Welche Daten, Vorarbeiten oder Entscheidungen werden benötigt? |
| Verantwortlicher | Wer sorgt für die Umsetzung? |
| Abnahmekriterium | Woran wird die erfolgreiche Umsetzung erkannt? |
| Status und Prüftermin | Wo steht die Arbeit, wann wird neu bewertet? |
Beispiel für eine belastbare Begründung:
Automatische Erinnerung: Should für die erste Einführung. Ohne sie entstehen täglich ungefähr 20 Minuten Kontrollaufwand. Die Teamleitung übernimmt die Kontrolle übergangsweise. Neubewertung nach vier Wochen.
Deutlich schwächer wäre:
Automatische Erinnerung: wichtig.
Die erste Formulierung macht die Entscheidung überprüfbar. Die zweite dokumentiert lediglich eine Meinung.
Einen MoSCoW-Workshop sinnvoll moderieren
Für eine überschaubare, vorbereitete Anforderungsliste kann folgende beispielhafte 60-Minuten-Agenda als Ausgangspunkt dienen:
| Abschnitt | Zeit | Gewünschtes Ergebnis |
|---|---|---|
| Ziel, Zeitraum und Kapazität bestätigen | 10 Minuten | Gemeinsamer Entscheidungsrahmen |
| Anforderungen klären und zu große Pakete aufteilen | 10 Minuten | Verständliche Arbeitselemente |
| Ausfallfolgen und Alternativen diskutieren | 20 Minuten | Begründete Kategoriezuordnung |
| Aufwand und Abhängigkeiten gegenprüfen | 10 Minuten | Einschätzung der Umsetzbarkeit |
| Entscheidungen und Verantwortliche festhalten | 10 Minuten | Verbindlicher nächster Arbeitsstand |
Bei umfangreichen oder rechtlich sensiblen Vorhaben reicht ein solcher Termin nicht aus.
Zur Moderation empfiehlt sich eine einfache Regel: Wer Must fordert, benennt die konkrete Ausfallfolge. Wer eine Übergangslösung vorschlägt, erklärt, wer sie tatsächlich leisten kann.
Nicht jede Einordnung sollte per Mehrheitsabstimmung entschieden werden. Fachliche Grenzen, Sicherheitsanforderungen und rechtliche Pflichten werden durch eine Abstimmung nicht aufgehoben. Ungeklärte Punkte benötigen einen Verantwortlichen und einen Termin zur Klärung.
Vorteile der MoSCoW-Methode
Der wichtigste Vorteil liegt in der klaren Sprache für Entscheidungen über den Leistungsumfang. Statt nur über „hohe“ oder „niedrige“ Priorität zu sprechen, können Beteiligte genauer vereinbaren, was unverzichtbar ist und was bei Bedarf zurücktritt.
Für die praktische Steuerung lassen sich daraus drei wesentliche Vorteile ableiten.
Der notwendige Kern wird sichtbar. Eine Liste kann zeigen, welche Voraussetzungen gemeinsam ein brauchbares Ergebnis ergeben. Dadurch lässt sich gezielter prüfen, ob dieser Kern überhaupt finanzierbar und umsetzbar ist.
Verzicht wird ausdrücklich entschieden. Eine dokumentierte Nichtumsetzung ist weniger missverständlich als ein stillschweigend übergangener Wunsch. Das schafft eine Grundlage für spätere Gespräche.
Änderungen werden vergleichbar. Kommt eine neue Anforderung hinzu, lässt sie sich gegenüber dem bisherigen Plan bewerten. Die Diskussion lautet dann nicht nur „Ist das sinnvoll?“, sondern auch „Was verdrängt es?“.
Diese Vorteile entstehen allerdings erst, wenn die Einordnung Konsequenzen für die tatsächliche Arbeit hat. Eine farbige Tabelle, nach der niemand handelt, verändert das Projekt nicht.
Grenzen und häufige Fehler
Die Methode liefert keine vollständige Reihenfolge
Mehrere Anforderungen können derselben Kategorie angehören. Die Buchstaben allein entscheiden nicht, welche davon zuerst bearbeitet wird.
Ergänzen Sie deshalb benötigte Vorarbeiten, tatsächliche Termine, Risiken und verfügbare Fähigkeiten. Ein kleines Could kann gegebenenfalls parallel bearbeitet werden, solange es keine Ressourcen bindet, die für wichtigere Ergebnisse benötigt werden.
Einfluss wird mit Notwendigkeit verwechselt
„Das möchte die Geschäftsführung“ ist eine Information über den Auftraggeber, aber noch keine ausreichende fachliche Begründung für Must.
Fragen Sie nach dem Ziel und der Auswirkung des Weglassens. Dadurch wird aus einer Positionsfrage eine überprüfbare Entscheidung.
Die Liste ist zu grob
Wird „neues Vertriebssystem“ als einzelnes Must erfasst, bleiben zahlreiche mögliche Einsparungen unsichtbar.
Trennen Sie erforderliche Kernprozesse von Komfort, Automatisierung und zusätzlichen Auswertungen. Erst dann wird erkennbar, welcher Teil tatsächlich unverzichtbar ist.
Qualität wird als optional behandelt
Weniger Funktionen zu liefern ist etwas anderes, als die verbleibenden Funktionen unzuverlässig oder mit unvertretbaren Risiken bereitzustellen.
Definieren Sie die erforderlichen Qualitäts- und Abnahmekriterien deshalb gemeinsam mit dem Kernumfang. „Tests später“ ist keine tragfähige Einsparung, wenn ohne die notwendige Prüfung keine verantwortbare Freigabe möglich ist.
Arbeitsaufwand wird mit wirtschaftlichem Nutzen verwechselt
Eine schnell umsetzbare Aufgabe ist nicht automatisch wichtiger als eine aufwendige Aufgabe. Umgekehrt ist eine teure Aufgabe nicht automatisch wertvoll.
Für unternehmerische Entscheidungen sollten Sie daher zusätzlich betrachten, wann ein Nutzen eintritt, welche Annahmen dahinterstehen und welche Vorleistungen nötig sind.
Eigenes Beispiel: Eine Maßnahme mit erwartetem Nutzen von 50.000 Euro kann für einen akuten Engpass ungeeignet sein, wenn ihre Wirkung erst in sechs Monaten eintritt und zuvor erhebliche Auszahlungen erforderlich sind.
Aus Won’t wird unbemerkt wieder Arbeit
Besonders bei attraktiven Zusatzfunktionen besteht die Versuchung, sie „nebenbei“ umzusetzen.
Das Problem ist nicht die Idee selbst. Das Problem ist eine nicht dokumentierte Änderung der Ressourcenverwendung. Auch kleine Zusatzarbeiten können in Summe den notwendigen Kern verzögern.
MoSCoW, Eisenhower, RICE und WSJF im Vergleich
Die Verfahren beantworten unterschiedliche Fragen. Sie sind deshalb nicht beliebig austauschbar.
| Verfahren | Zentrale Betrachtung | Geeigneter Einsatz |
|---|---|---|
| MoSCoW | Was ist für einen bestimmten Lieferumfang unverzichtbar, wichtig, optional oder ausgeschlossen? | Anforderungen und Umfang abstimmen |
| Eisenhower-Matrix | Wie wichtig und wie dringend ist eine Aufgabe? | Tagesgeschäft und persönliche Aufgabensteuerung |
| RICE | Wie verhalten sich Reichweite, Wirkung, Schätzsicherheit und Aufwand zueinander? | Produktideen anhand ausdrücklich benannter Annahmen vergleichen |
| WSJF | Wie verhalten sich Verzögerungskosten und benötigte Bearbeitungsdauer beziehungsweise Auftragsgröße zueinander? | Wirtschaftlich begründete Reihenfolgen entwickeln |
Die Eisenhower-Matrix trennt Wichtigkeit und Dringlichkeit. RICE kombiniert Reach, Impact, Confidence und Effort. WSJF verwendet im SAFe-Kontext eine relative Bewertung der Verzögerungskosten im Verhältnis zur relativen Dauer.
Eine sinnvolle Kombination
Eine mögliche Vorgehensweise besteht darin, zunächst mit MoSCoW den unverzichtbaren Umfang zu bestimmen. Anschließend werden vergleichbare optionale Anforderungen nach Nutzen, Risiko und Aufwand bewertet. Daraus entsteht eine Reihenfolge, die zusätzlich Termine und Abhängigkeiten berücksichtigt.
Dabei sollten Punktwerte keine Scheingenauigkeit erzeugen. Eine unsichere Schätzung wird nicht dadurch belastbar, dass sie mit zwei Nachkommastellen dargestellt wird.
Rechtlich oder sicherheitsbedingt notwendige Anforderungen dürfen außerdem nicht allein deshalb entfallen, weil sie in einer Nutzenbewertung schlecht abschneiden.
MoSCoW in Scrum: Hilfsmittel, keine vorgeschriebene Regel
MoSCoW kann helfen, Anforderungen im Umfeld von Scrum zu diskutieren. Die Methode ist jedoch kein vorgeschriebener Bestandteil des Scrum Guides.
Der Scrum Guide ordnet die Verantwortung für das wirksame Management und die Ordnung des Product Backlogs dem Product Owner zu. Im Sprint Planning wählen die Developers im Austausch mit dem Product Owner die Arbeit für den Sprint aus. Das Sprint-Ziel gibt die gemeinsame Richtung vor.
Daraus folgt für die Anwendung: Vier MoSCoW-Kategorien ersetzen weder ein geordnetes Product Backlog noch die Kapazitätsbewertung des Teams.
Eine Anforderung wird auch nicht allein dadurch zu einer realistischen Sprint-Zusage, dass jemand sie als Must bezeichnet.
MoSCoW und MVP: Nicht dasselbe
Ein Minimum Viable Product, kurz MVP, dient im Lean-Startup-Verständnis vor allem dazu, mit möglichst geringem Aufwand belastbare Erkenntnisse über Kunden und Annahmen zu gewinnen.
MoSCoW beantwortet eine andere Frage: Welche Anforderungen gehören unter den vereinbarten Bedingungen zwingend, bevorzugt, optional oder nicht zum betrachteten Umfang?
Beide Ansätze können sich ergänzen. Die Must-Liste ist aber nicht automatisch ein sinnvolles MVP.
Eigenes Beispiel: Ein Unternehmen möchte herausfinden, ob Kunden für einen neuen Service bezahlen. Für diesen Test könnte eine einfache Buchungsmöglichkeit mit manueller Abwicklung ausreichen. Eine aufwendige Automatisierung mag für den späteren Betrieb wichtig werden, liefert aber nicht zwangsläufig bessere Erkenntnisse über die Zahlungsbereitschaft.
Die Lernfrage muss deshalb vor der Festlegung des Funktionsumfangs stehen.
Häufige Fragen zur MoSCoW-Methode
Ist die MoSCoW-Methode nur für Softwareprojekte geeignet?
Nein. Sie kann auch auf organisatorische Vorhaben und Aufgaben angewendet werden. Entscheidend sind ein klarer Betrachtungsrahmen und Anforderungen, deren Bedeutung sinnvoll verglichen werden kann. Für eine Unternehmensentscheidung ersetzt sie allerdings keine fachliche, wirtschaftliche oder rechtliche Prüfung.
Ist ein Must have immer dringend?
Nein. Must beschreibt die Unverzichtbarkeit für einen bestimmten Umfang. Dringlichkeit beschreibt den zeitlichen Handlungsbedarf. Eine Anforderung kann für eine spätere Einführung unverzichtbar sein, ohne heute fertiggestellt werden zu müssen. Erforderliche Vorarbeiten können trotzdem früh beginnen müssen.
Wie viele Must haves darf eine Liste enthalten?
Eine feste Anzahl gibt es nicht. Zwei große Anforderungen können mehr Kapazität binden als zwanzig kleine. Maßgeblich ist deshalb der geschätzte Aufwand. Die häufig genannte 60-Prozent-Empfehlung aus DSDM betrifft den Aufwand des betrachteten Umfangs, nicht die Zahl der Einträge.
Muss jedes Vorhaben alle vier Kategorien enthalten?
Nein. Eine Kategorie sollte nicht künstlich gefüllt werden. Wichtig ist, dass tatsächliche Entscheidungen sichtbar werden. Enthält ein Vorhaben ausschließlich unverzichtbare Anforderungen, bietet seine Priorisierung keinen Spielraum zur Kürzung. Dann müssen Kapazität, Lösung, Umfang oder Termin geprüft werden.
Können Prioritäten später geändert werden?
Ja. Eine Änderung sollte jedoch durch neue Erkenntnisse oder veränderte Rahmenbedingungen begründet sein. Dokumentieren Sie, wer entschieden hat, welche Auswirkung die Änderung besitzt und welche andere Arbeit gegebenenfalls zurücktritt.
Ist MoSCoW eine Matrix?
Häufig wird die Methode als Vier-Felder-Darstellung visualisiert und deshalb MoSCoW-Matrix genannt. Für die Anwendung genügt auch eine Tabelle. Anders als bei einer zweidimensionalen Matrix entstehen die Kategorien nicht aus der Kombination zweier unabhängiger Achsen wie „wichtig“ und „dringend“.
Welche Software wird benötigt?
Für eine kleine Anforderungsliste genügt eine Tabelle oder ein gemeinsam genutztes Dokument. Bei größeren Vorhaben ist entscheidend, dass Prioritäten, Verantwortliche, Änderungen und Abhängigkeiten verlässlich gepflegt werden können. Das Werkzeug sollte die Entscheidungen dokumentieren, nicht zusätzliche Verwaltungsarbeit erzeugen.
Kann MoSCoW eine Krise lösen?
Die Methode kann helfen, Maßnahmen zu ordnen und unnötige Parallelprojekte zu begrenzen. Sie schafft jedoch weder zusätzliche Liquidität noch eine tragfähige Finanzierung. Ihr Nutzen hängt davon ab, ob die ausgewählten Maßnahmen fachlich geeignet, rechtzeitig umsetzbar und tatsächlich wirksam sind.
Gute Priorisierung macht Entscheidungen und Verzicht sichtbar
Die MoSCoW-Methode ist besonders nützlich, wenn ein Unternehmen mehr Anforderungen als verfügbare Ressourcen hat. Sie schafft eine gemeinsame Sprache für das Unverzichtbare, das Wichtige, das Ergänzende und das bewusst Ausgeschlossene.
Belastbar wird sie durch ein klares Ziel, einen eindeutigen Zeitraum, nachvollziehbare Begründungen und realistische Aufwandsschätzungen. Ebenso wichtig sind Zuständigkeiten, überprüfbare Ergebnisse und ein kontrollierter Umgang mit Änderungen.
Die entscheidende Frage lautet nicht: „Was wäre alles wünschenswert?“ Sondern: „Welches Ergebnis benötigen wir wirklich – und worauf verzichten wir bewusst, damit es erreichbar bleibt?“
Wenn nicht nur das Projekt, sondern das Unternehmen unter Druck steht
Stehen Liquiditätsengpässe, wirtschaftliche Risiken oder grundlegende Entscheidungen über die Zukunft Ihres Unternehmens im Raum, reicht eine sortierte Aufgabenliste nicht aus.
Über Unternehmer-Retter.com können Sie eine vertrauliche Erstberatung zu Ihrer unternehmerischen Situation anfragen und die nächsten Schritte strukturiert besprechen.
Hinweis: Die Praxisbeispiele und Rechenmodelle dieses Beitrags sind illustrative Anwendungshilfen. Sie ersetzen keine individuelle Projekt-, Sanierungs-, Rechts- oder Steuerberatung.
Quellen und weiterführende Fachinformationen
Agile Business Consortium: MoSCoW Prioritisation. Fachliche Grundlage für die Kategorien, den Bezug zum Lieferzeitraum sowie die auf den Aufwand bezogenen DSDM-Richtwerte.
ILX / PRINCE2.com: The MoSCoW method explained. Erläuterung der vier Kategorien und ihrer Verwendung für die Abstimmung von Anforderungen und Aufgaben.
Agile Business Consortium: Requirements and User Stories. Fachliche Erläuterung der Verbindung von Nutzerperspektive, benötigter Fähigkeit, Nutzen und Abnahmekriterien.
Association for Project Management: How to manage multiple projects — and prioritise like a pro. Empfehlungen zu Arbeitslast, Erwartungsmanagement und transparenten Entscheidungen über konkurrierende Aufgaben.
Ken Schwaber und Jeff Sutherland: The Scrum Guide. Primärquelle zu Product Owner, Product Backlog, Sprint Planning und Sprint-Ziel.
Agile Alliance: Minimum Viable Product – MVP. Begriffsabgrenzung mit Schwerpunkt auf validiertem Lernen über Kunden und Produktannahmen.
EISENHOWER: The Eisenhower Matrix. Erläuterung der Unterscheidung zwischen wichtigen und dringenden Aufgaben.
Intercom: RICE: Simple prioritization for product managers. Darstellung des Verfahrens anhand von Reichweite, Wirkung, Schätzsicherheit und Aufwand.
Scaled Agile: Weighted Shortest Job First – WSJF. Primärquelle zur Verwendung von WSJF im SAFe-Kontext.
Insolvenzordnung: § 15a InsO – Antragspflicht. Gesetzliche Regelungen zur Insolvenzantragspflicht bei juristischen Personen und Gesellschaften ohne Rechtspersönlichkeit.
Insolvenzordnung: § 15b InsO – Zahlungen bei Zahlungsunfähigkeit und Überschuldung. Gesetzliche Regelungen zu Zahlungen nach Eintritt der Insolvenzreife.
